AI 資料中心喺美國畀社區卡住,GPU 之外仲要搶電同地
Tech News

AI 資料中心喺美國畀社區卡住,GPU 之外仲要搶電同地

圖片:via Ars Technica — https://arstechnica.com/tech-policy/2026/06/130-billion-in-data-center-projects-blocked-by-protests-so-far-this-year/
TechLab 編輯部(譯)·

1,300 億美元項目被拖慢,雲端 AI 瓶頸開始落地

一季已經追到去年全年

Ars Technica 引述 NBC News 報道,Data Center Watch 估算,2026 年 1 至 3 月,美國至少 75 個資料中心項目畀抗議、規劃爭議或者法律程序阻住或拖慢,涉資約 1,300 億美元。呢個數接近佢哋統計到 2025 全年約 1,560 億美元嘅規模,亦係 2023 年開始追蹤以嚟最高嘅三個月。先講清楚:呢度講嘅 value 係項目公開投資額,唔等於啲錢已經燒咗或者雲端容量即刻消失

Data Center Watch 過往方法寫明,佢哋用本地新聞、政府文件、請願、社交平台同官方聲明建立資料庫。blocked 主要係 permit denied 或者開發商因地方反對撤回;delayed 係原本時間表畀審批、訴訟、臨時拒批或者改圖拖慢,但開發商未必放棄。呢個口徑好重要,因為資料中心項目成日會搬位、縮水、改方案再嚟。

點解 2026 第一季特別爆?居民好多時追住幾個好實際嘅位,而唔止係講抽象反 AI:電費會唔會上、用水點計、噪音同後備發電、變電站同輸電線要起喺邊、地方政府有冇暗啞底畀稅務優惠。NBC 引述研究指,活躍反對組織由 2025 年底 396 個升到 2026 年 3 月 833 個,分布喺 49 州;同一季 14 州有 moratorium(暫停新建)提案。換句話講,資料中心已經由 zoning meeting 入到州議會同選舉。

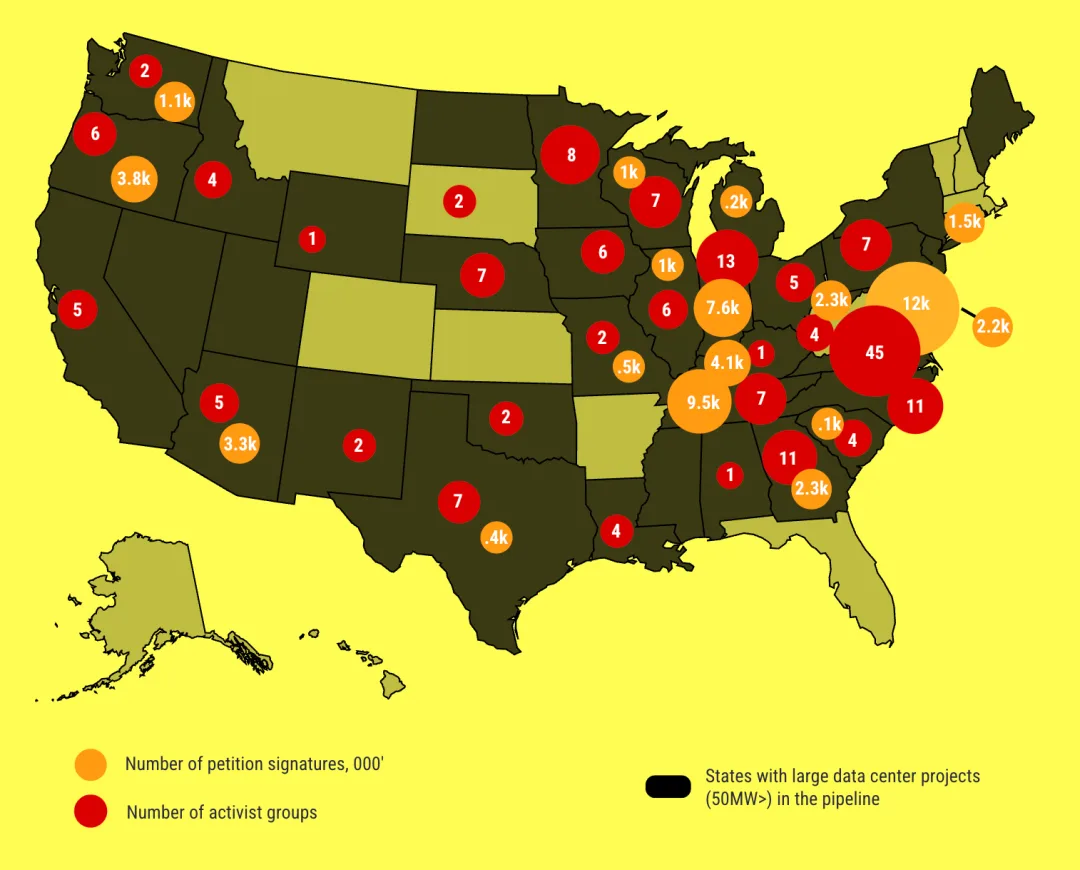

Data Center Watch 嘅美國地圖,標示大型資料中心項目州份、反對組織數量同請願簽名數。

圖片:Data Center Watch

GPU 之外,電同批地都係算力

AI 基建以前講到好似淨係搶 GPU,實際落地要喺指定地方搵到電、土地、冷卻、輸電同居民接受度。IEA 2026 年報告話,主要科技公司 2025 年 capex 已超過 4,000 億美元,2026 年估計再升 75%;資料中心用電亦由 2025 年約 485TWh 走向 2030 年約 950TWh,AI-focused 資料中心增速更快。呢啲數字嘅意思係,雲端 AI 容量唔可以單靠買卡解決:grid connection 慢、地方審批慢、社區唔收貨,最後都會變成供應節奏同成本問題。

對用 AI API、雲端 GPU、Copilot 類 developer tools 或企業 workflow 嘅人,最現實嘅影響未必係明日加價,公開資料亦未支持咁講。更合理嘅睇法係:如果美國部分區域擴容慢咗,供應商可能要將新容量放去較遠、較貴或者監管較易處理嘅地方;客戶就會見到 region 選擇、quota、reserved capacity、延遲同自家部署方案有更多取捨。香港公司如果依賴美國雲端同 AI API,呢個只係產業層面推論,唔係即時服務價格預告。

我會咁睇:大廠會繼續起,但由而家開始,site selection 已經唔可以淨係睇電價同稅務優惠。項目要交代電力來源、用水、噪音、稅收同審批透明度;如果交代唔清,任何一個 zoning meeting 都可能變成幾個月甚至幾年延誤。對開發者同公司 IT,呢件事有三個 practical takeaway:

  • AI 成本底線會更硬:模型慳 token、GPU 更快,都抵唔過電網同土地慢。
  • 區域部署要有 fallback:唔好假設指定 US region 永遠有平靚正容量。
  • workflow 要識控量:cache、批量處理、模型分級同 usage guardrail,會愈嚟愈似基本功。
