AI data center 趕住開機,雲端巨企開始自己帶電入場
Tech News

AI data center 趕住開機,雲端巨企開始自己帶電入場

圖片:via TechNews 科技新報 — https://technews.tw/2026/07/08/grid-is-going-to-not-the-main/
TechLab 編輯部(譯)·

美國電網排隊太慢,巨企開始轉向 behind-the-meter 供電

自己帶電,因為排隊太慢

AI 呢輪成日講 GPU、HBM、先進封裝,但 data center 另一個卡位愈來愈清楚:插唔插到電。TechNews 科技新報 報道,美國新增電網容量追唔上 AI data center 開工速度,市場估 2028 年後可用電網容量會逼近飽和,大型項目開始轉向 behind-the-meter,甚至 islanded microgrid。講白啲,就係唔等公共電網,自己喺場內或者旁邊起發電設施,直接餵個 data center。

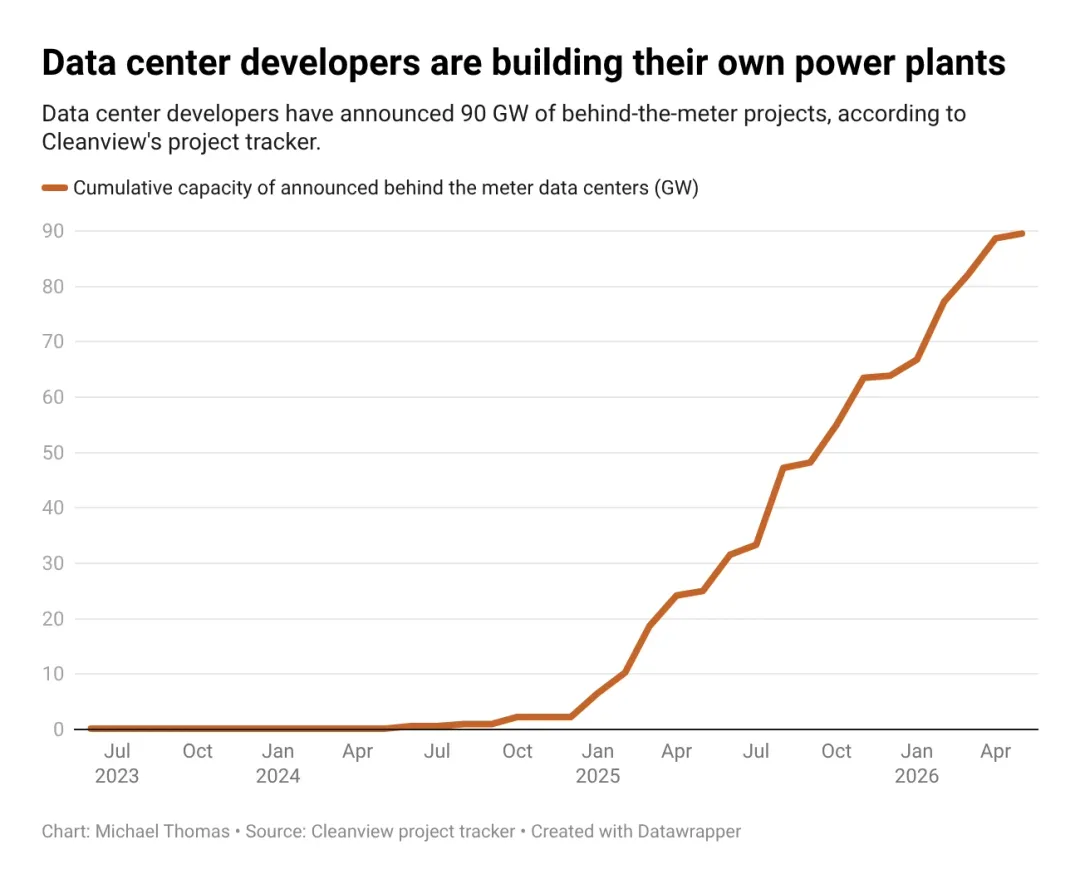

Cleanview 圖表顯示美國 data center BTM 公布容量由 2025 年開始急升至約 90GW

圖片:Cleanview / Michael Thomas

behind-the-meter 其實係咩

behind-the-meter 唔係神秘黑科技。正常玩法係 data center 向電力公司申請容量,排隊做併網研究、拉輸電、加變壓器,時間一拖可以幾年。BTM 就係發電機、燃料電池、電池儲能擺喺用戶電表後面,電力先供自己個場,要時再同大電網保持某程度連接。再行遠啲就係 islanded microgrid,成個場基本上自成一格。優點係時間表攞返多啲主導權,代價係工程、燃料、備援同監管風險都要自己食。

90GW 聽落嚇人,但真開到幾多要睇實

Cleanview 追蹤到 59 個美國 BTM data center 項目,公布容量約 90GW,佔計劃中美國 data center 容量超過 25%;但而家真係運作嘅只係約 2GW,年底或增至約 2.8 至 3.2GW。呢組數好有意思:新聞上睇落好似巨企一講就起到幾十 GW,現實係大部分仲停喺公告、許可或者早期計劃。AI 算力供應鏈以前卡晶片,而家連電力都變成一條要逐項交功課嘅供應鏈。

Oracle 例子:電同算力綁埋一齊買

Oracle 個 Project Jupiter 係好具體嘅例子。Oracle、BorderPlex 同 Bloom Energy 4 月話,新墨西哥州 Doña Ana County 呢個 AI data center campus 會用最高 2.45GW Bloom 燃料電池供電,取代原本嘅燃氣渦輪同柴油機方案;官方仲話,NOx 排放會少約 92%,Oracle 會自己承擔能源成本。到 6 月尾,Bloom 同 Brookfield 又話,原本 50 億美元嘅 AI 基建供電框架,加到 250 億美元。睇重點,呢啲交易已經令電力變成雲端產品嘅一部分:未有電,就未有 GPU capacity 可以賣。

點解巨企肯自己搞發電

OpenAI、Meta、Amazon、Oracle 呢啲 hyperscaler 同 AI lab 走去碰發電,原因好直接:時間成本太貴。SemiAnalysis 早前估算,AI cloud 每 MW 年收入可達 1,000 萬至 1,200 萬美元;就算呢個係模型估算,方向都好清楚:delay 幾個月,已經唔係少少電費差價可以解釋。發電機效率差啲、燃料貴啲、備援要買多啲,只要早幾個月開機,盤數可能仲係計得掂。呢個亦解釋咗點解 SOFC(固體氧化物燃料電池)、燃氣機組、臨時 turbine、電池儲能突然一齊入場。

自備電唔代表外面冇成本

Utility Dive 刊登 Energy Innovation 專家文章提醒,data center 大量用場內天然氣發電,可能推高天然氣需求;美國好多電價又受天然氣發電成本牽動,最後家庭同小企都可能受影響。換句話講,巨企少排公共電網隊,公共成本未必就消失,只係可能經燃料市場、設備短缺、地方審批同環境要求兜返出嚟。FERC 6 月 18 日亦要求六個區域電網營運方交代大型用電戶規則,焦點包括 BTM、co-location、成本透明同避免 cost shifting。

developer 同公司 IT 要點睇

對香港公司同開發者嚟講,影響唔會即日反映喺帳單,但唔好當冇關係。好多 SaaS、AI API、雲端 GPU 租用都掛喺美國 hyperscaler 同大型 colo 上面;如果佢哋要用貴啲嘅自備供電、鎖長約天然氣、或者因為審批拖慢 capacity,上游成本最後好自然會喺 API 價、rate limit、排隊時間、企業合約承諾入面出現。你用嘅模型係雲端服務,底層其實係電力、土地、冷卻同晶片一齊報價。

下一步睇規則同真開機數

下一步要睇兩樣嘢。第一,公告上嘅 90GW 有幾多真係入到施工同運作;第二,FERC 同州政府點樣寫大型用電戶規則,尤其係成本會唔會甩落其他人度。AI 服務價錢未必會因為單一個 fuel cell 項目即刻加,但之後計雲端算力成本,能源會變成更重要一項。之後睇 API 同 GPU 租用價,唔可以淨係睇 NVIDIA 同模型公司,仲要睇邊個攞到電。


參考來源

本文根據原文及公開資料整理;資料有出入時,以原文及官方資料為準。
